Verbeteren oversteekplaatsen Goudse Houtsingel
Vanuit het Verkeercirculatieplan (VCP) wordt de stedelijke randweg Van Reenensingel – Goudse Houtsingel -Goverwellesingel verbeterd. In dit project (Goudse Houtsingel) maakt de gemeente 4 oversteekplaatsen veiliger voor fietsers en voetgangers en 1 oversteekplaats wordt weggehaald. De aanpassingen zorgen ook dat het autoverkeer beter kan doorstromen.

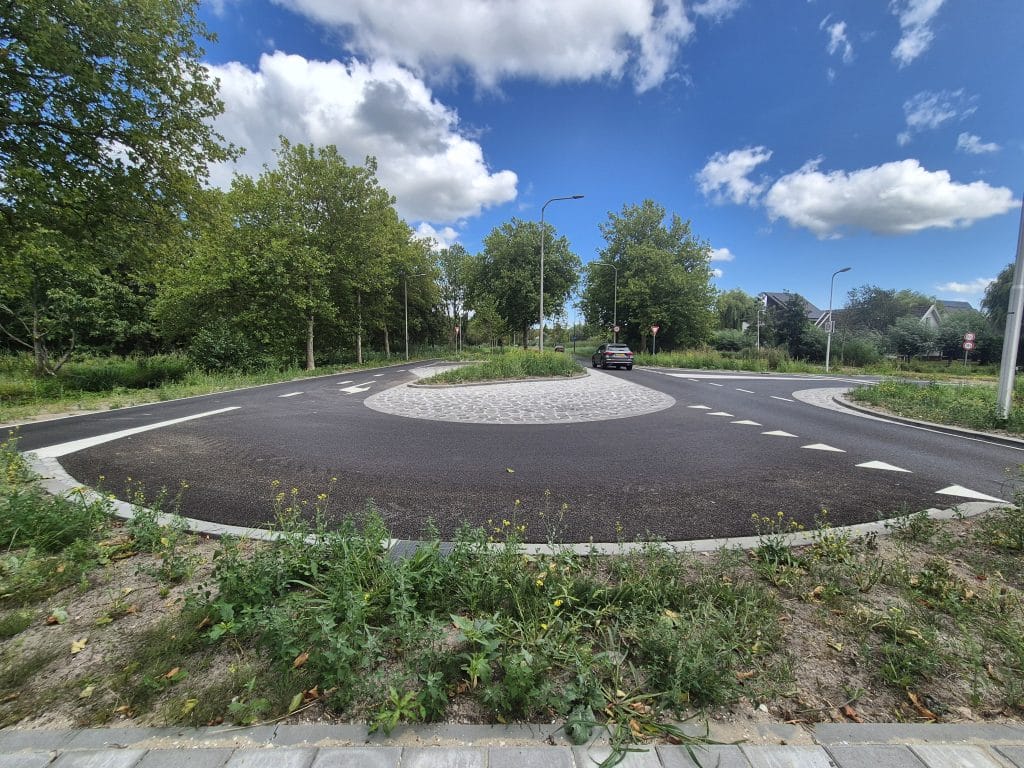

De 4 oversteeklocaties worden verbeterd door gescheiden fiets- en voetpaden te maken. Door het gescheiden oversteken wordt het veiliger en aantrekkelijker om lopend of met de fiets te gaan. 2 oversteeklocaties krijgen een voorrangsplein. Op de afbeelding hieronder is een voorbeeld van een voorrangsplein te zien aan de Burgemeester Jamessingel.

Waar is het?
De oversteekplaatsen die de gemeente verbetert, zijn:
- de oversteekplaats bij de Heemraadslag naar het Kale Jonkerpad krijgt een gescheiden fiets- en voetpad (de werkzaamheden zijn klaar);
- de oversteekplaats bij de Achterwillenseweg naar De Goudse Manege krijgt een gescheiden fiets- en voetpad (de werkzaamheden zijn klaar);
- de oversteekplaats bij de Goudvlinderstraat naar het Spaanse Ruiterpad krijgt een voorrangsplein;
- de oversteekplaats bij de Achterwillenseweg naar de Achterwillensebocht/Bereklauwpad krijgt een voorrangsplein;
- de 5e oversteek ter hoogte van de Achterwillenseweg en de Goverwellesingel halen we weg. Uit onderzoek bleek dat dit een onveilige oversteek is. Voetgangers en fietsers kunnen straks de oversteekplaats bij de Achterwillenseweg gebruiken.
Wat zijn de werkzaamheden?
De werkzaamheden in dit project zijn:
- het toepassen van voorbelasting;
- het dempen van water op een aantal plaatsen;
- het compenseren van het gedempte water in de Achterwillensebocht;
- het herinrichten van de 4 oversteekplaatsen;
- het weghalen van 1 oversteekplaats;
- het vervangen van alle verwijderde bomen.
Wat is de laatste stand van zaken?
We verwijderen de voorbelasting met zand en bereiden de werkzaamheden voor de nieuwe oversteekplaatsen voor.

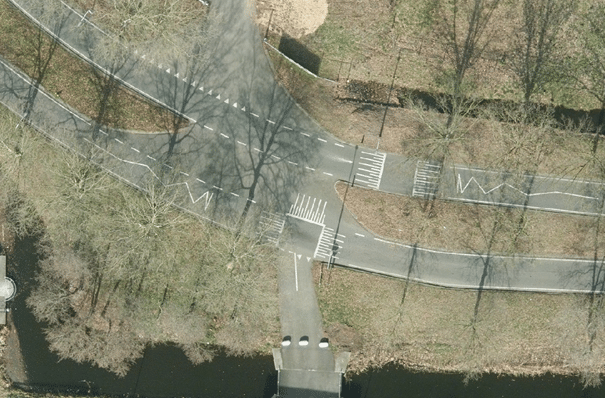

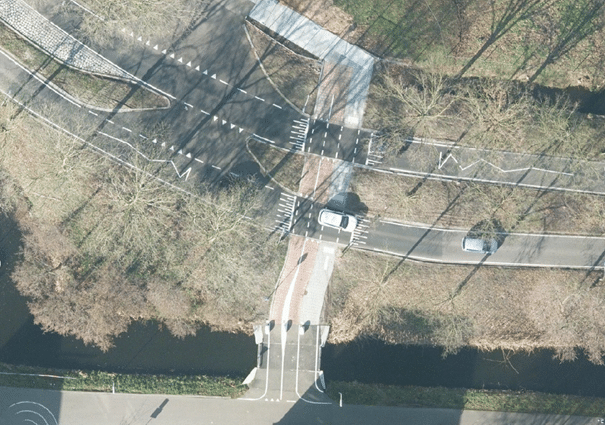

In 2024 heeft de gemeente verschillende onderzoeken uitgevoerd. Zo heeft de gemeente onderzocht hoe lang er voorbelast moet worden (de grond steviger maken) en welke kabels en leidingen in de ondergrond aanwezig zijn en in de weg liggen. In 2025 heeft de gemeente de voorbelasting aan gebracht en is het definitieve ontwerp afgerond. De werkzaamheden bij het Kale Jonkerpad en aan bij de Manege zijn uitgevoerd in 2025. Begin 2026 is de voorbelasting helemaal klaar en hebben we een aannemer gekozen voor de werkzaamheden aan de locatie bij de Goudvlinderstraat, Achterwillenseweg en Achterwilensebocht.
Tijdens de werkzaamheden wordt gebruik gemaakt van een om-en-omregeling. Dit betekent dat het verkeer om de beurt langs de werkzaamheden kan rijden. De Goudse Houtsingel blijft daardoor toegankelijk. Weggebruikers hebben hierdoor zo min mogelijk verkeershinder.
Wat is de planning?
Op 1 juni 2026 zijn de werkzaamheden bij de oversteekplaatsen aan de Goudvlinderstraat, Achterwillenseweg en de Achterwillensebocht gestart. De startdatum is gekozen, zodat de werkzaamheden pas beginnen als de werkzaamheden aan de Haastrechtsebrug klaar zijn.

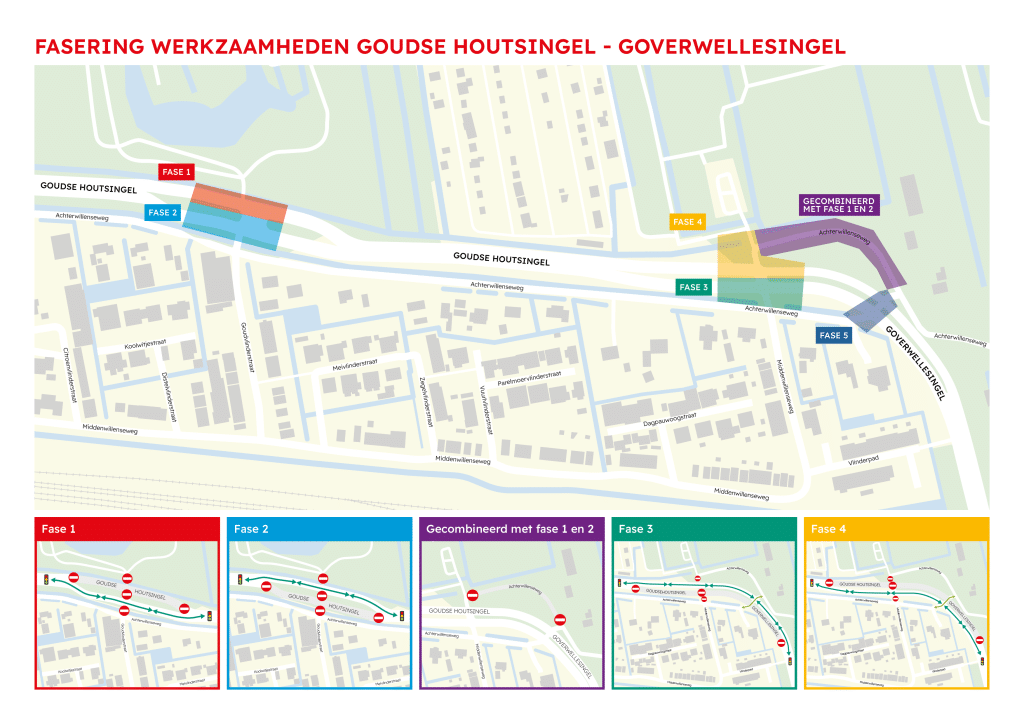

We voeren de werkzaamheden in verschillende fases uit. Zo blijft de Goudse Houtsingel bereikbaar. In de afbeelding ‘Fasering werkzaamheden Goudse Houtsingel – Goverwellesingel’ ziet u de planning van de fases. Hieronder staat beschreven wat elke fase voor u betekent:
Fase 1 en 2
Tijdens fase 1 werken we aan de noordzijde van de oversteekplaats aan de Goudvlinderstraat. Het verkeer wordt om-en-om langs de werkzaamheden via de zuidkant geleid. Fietsers en voetgangers kunnen de oversteekplaats niet gebruiken. Tegelijkertijd is de Achterwillensebocht afgesloten. De volkstuinvereniging en de parkeerplaats bij de Goudse Hout blijven bereikbaar.
Tijdens fase 2 werken we aan de zuidzijde van de oversteekplaats. Dan gelden dezelfde verkeersmaatregelen, maar is de noordkant afgesloten. In beide fasen is de wijk niet bereikbaar vanaf de Goudvlinderstraat.
Fase 3 en 4
Tijdens fase 3 werken we aan de zuidzijde van de oversteekplaats bij de Achterwillenseweg. Het verkeer wordt om-en-om langs de werkzaamheden via de noordkant geleid. Fietsers en voetgangers kunnen de oversteekplaats niet gebruiken. De volkstuinvereniging en de parkeerplaats bij de Goudse Hout blijven bereikbaar via de Achterwillensebocht.
Tijdens fase 4 werken we aan de noordzijde van de oversteekplaats. Dan gelden dezelfde verkeersmaatregelen, maar is de zuidkant afgesloten. In beide fasen is de wijk niet bereikbaar vanaf de Achterwillenseweg.
Fase 5
Tijdens fase 5 worden voetgangers en fietsers naar de nieuwe oversteekplaats bij de Achterwillenseweg geleid. De oversteekplaats bij de Goudvlinderstraat wordt tijdens deze fase opgeheven. Als de werkzaamheden klaar zijn, plant de gemeente nieuwe bomen terug in het plantseizoen.

Waar kan ik vragen stellen over dit project?
Op de (gratis) BouwApp staat de meest actuele informatie en ontvangt u updates. Via deze app kunt u ook vragen stellen of opmerkingen doorgeven. Wanneer u de BouwApp op uw telefoon heeft gedownload via Playstore of App Store, zoekt u in de app naar ‘Goudse Houtsingel’.
Als u vragen heeft of iets wilt melden, kunt u ook de gemeente Gouda bellen via telefoonnummer 14 0182. Of stuur een e-mail naar gemeente@gouda.nl.
Dit project is onderdeel van Gouda goed op weg.
