Rioolvervanging Korte Akkeren

De gemeente Gouda vernieuwt het riool in Korte Akkeren Oud. We willen het hoofdriool verplaatsen van de achterpaden naar de openbare weg. Het nieuwe riool moet afvalwater en regenwater goed afvoeren. Zo verkleinen we de kans dat er water op straat blijft staan.

Wat zijn de werkzaamheden?

We vernieuwen het riool en richten de straten opnieuw in. We hogen de straten op en vernieuwen de bestrating. De gebakken klinkers gebruiken we opnieuw. Zo voldoen de straten weer aan de regels voor de inrichting van de openbare ruimte.

Waar is het?

Het projectgebied ligt ongeveer tussen de Turfsingel, Vorstmanstraat, Bosweg, Lethmaetstraat, Prinses Julianastraat, Snoystraat en Prins Hendrikstraat. Op de afbeelding hieronder ziet u het gebied in het rood.

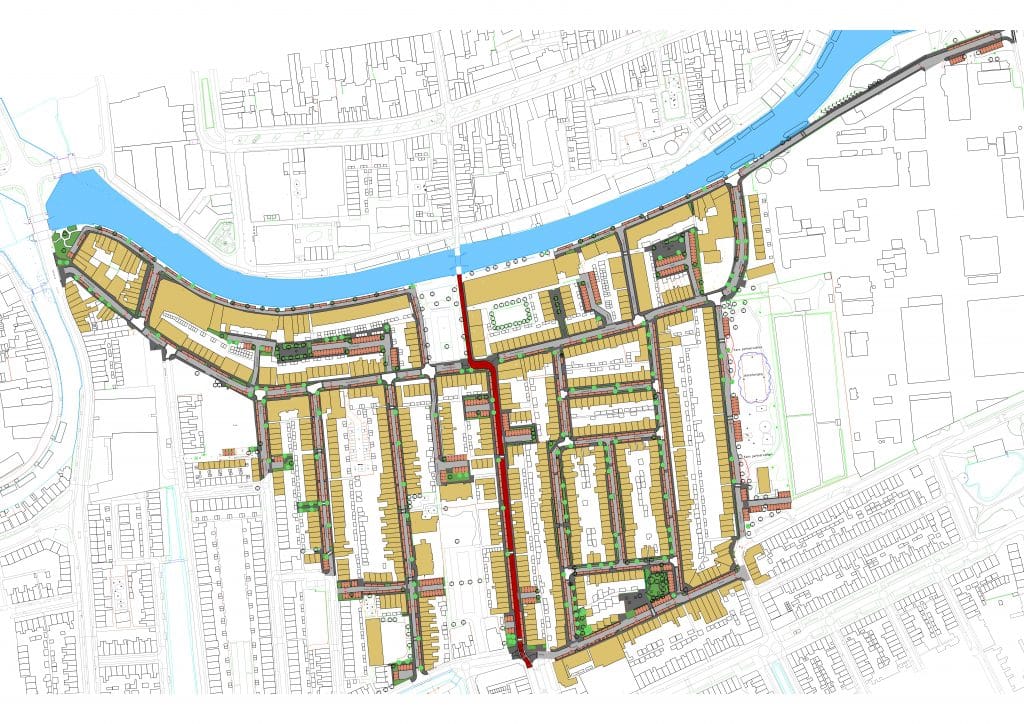

Afbeelding met daarop aangegeven in welke straten het riool vernieuwd wordt. Het gaat om het gebied dat ongeveer begrensd wordt door de Turfsingel, Vorstmanstraat, Bosweg, Lethmaetstraat, Prinses Julianastraat, Snoystraat en de Prins Hendrikstraat.

Het projectgebied bestaat uit een deel van de Westerkade, Snoystraat, Bockenbergstraat en Walvisstraat. En verder de gehele Prins Hendrikstraat, Letmaethstraat, Scheltemastraat, Julianastraat, Herenstraat, Bosweg, Woudstraat, Klimopstraat, Meidoornstraat, Lijsterbesstraat, Mosstraat, Jan Philipsweg, Vorstmanstraat, Kerkhoflaan, Turfsingel en Buurtje.

Wat is de laatste stand van zaken?

De gemeente bereidt de werkzaamheden in Korte Akkeren Oud voor. We voeren het werk in verschillende fasen uit.

Fase 1: aannemer kiezen

Op dit moment vragen we verschillende aannemers om een voorstel en een prijs voor fase 1. Naar verwachting kiezen we half november 2026 een aannemer. Het werk start naar verwachting begin februari 2027.

Fase 1 bestaat uit:

  • de Prinses Julianastraat;
  • een deel van de Lethmaetstraat;
  • een deel van de Walvisstraat;
  • de Bosweg;
  • de Vorstmanstraat.

De aannemer maakt een planning. Daarin staat waar het werk begint, in welke volgorde de straten aan de beurt zijn en wanneer de werkzaamheden plaatsvinden.

Nieuwe elektriciteitsvoorziening

Vanaf half oktober 2026 begint aannemer Baas, in opdracht van Stedin, met het plaatsen en aansluiten van nieuwe transformatorstations. Deze stations zetten elektriciteit om naar een spanning die geschikt is voor woningen.

De eerste twee stations komen in de Prinses Julianastraat. Eén komt bij de Bockenbergstraat. Het andere komt bij de parkeerplaats ter hoogte van de Lethmaetstraat.

Zodra de stations werken, worden vanuit deze stations nieuwe elektriciteitskabels aangelegd. Woningen die hierop moeten worden aangesloten, krijgen een nieuwe elektriciteitsaansluiting. Stedin informeert de bewoners voor wie dit geldt rechtstreeks.

Waterleiding

Oasen wil de oude waterleiding in de Bosweg, Vorstmanstraat en Prins Hendrikstraat verwijderen. Dit werk is uitgesteld naar 2027.

Het werk kan niet tegelijk plaatsvinden met de werkzaamheden aan de Koningin Wilhelminaweg. De Prins Hendrikstraat moet daarom voorlopig open blijven voor het verkeer.

Voorbereidingen voor de volgende fasen

We bereiden ook de volgende fasen voor. Daarom graven we de komende periode op verschillende plekken in de wijk ruim 100 smalle sleuven. Dit noemen we proefsleuven. Daarmee onderzoeken we waar kabels en leidingen liggen en hoe diep ze liggen.

Zo controleren we of er genoeg ruimte is voor het nieuwe riool. Soms moeten kabels of leidingen eerst worden aangepast of verplaatst.

Een ploeg met een kleine graafmachine werkt stap voor stap door de wijk. Dit kan tijdelijk voor overlast zorgen.

Rijrichting

De meeste straten krijgen eenrichtingsverkeer. Dit geldt niet voor de Bosweg, Walvisstraat en Prins Hendrikstraat. Er komen drempels en verhoogde kruispunten om het verkeer langzamer te laten rijden. Om trillingsoverlast, als gevolg van de drempels en plateaus te beperken, worden schermen aangebracht.

Parkeren

Het totale aantal parkeerplaatsen in het projectgebied blijft naar verwachting ongeveer gelijk. Wel verandert het aantal per straat. Sommige straten krijgen minder parkeerplaatsen, andere juist meer. Om aan de groeiende vraag naar elektriciteit te voldoen, plaatst Stedin nieuwe trafostations. Daarvoor moeten enkele parkeerplaatsen verdwijnen.

Parkeerplaatsen en wegen moeten voldoende breed zijn. Auto’s zijn de afgelopen jaren breder geworden. Ook moeten brandweer en ambulance genoeg ruimte hebben. Daarnaast is er ruimte nodig voor bomen en straatverlichting. Daardoor kan het totale aantal parkeerplaatsen bij het verder uitwerken van de plannen toch nog afnemen.

Overig

We leggen het grasveld aan de Vorstmanstraat iets lager aan. Bij hevige regen vangt het veld tijdelijk regenwater uit het riool op. Na de bui stroomt het water via twee putdeksels langzaam terug het riool in. Het voetbalveld ligt iets hoger dan het gras eromheen en blijft daardoor bijna altijd droog. Zo helpen we voorkomen dat er water op straat blijft staan.

Wat is de planning?

Dit is de verwachte planning:

  • Vanaf half oktober 2026: Aannemer Baas begint in opdracht van Stedin met het plaatsen en aansluiten van nieuwe transformatorstations.
  • Vanaf december tot mei 2027: Baas legt nieuwe elektrakabels aan in de omgeving van de Bockenbergstraat en de Lethmaetstraat.
  • Half november 2026: de gemeente kiest naar verwachting een aannemer voor fase 1.
  • Begin februari 2027: de werkzaamheden van fase 1 starten (naar verwachting). Het streven is om altijd achter Stedin aan te werken.
  • In 2027: Oasen verwijdert de oude waterleiding. De precieze planning is nog niet bekend.

Waar kan ik vragen stellen over dit project?

Als u vragen heeft of iets wilt melden, bel dan de gemeente Gouda via 14 0182. U kunt ook e-mailen naar gemeente@gouda.nl.
